vol.68:工程’s9新機能ご紹介②
Q:工程’s9新機能ご紹介②
▶ このたび工程’s 新バージョン 9 がリリースいたしました!
既にお使い頂いてる方も多いのではないでしょうか。
▶ 今回も引き続き、工程’s9 の新機能についてご紹介していきたいと思います。
それではさっそく、ご紹介します!
Q:ご紹介いたします!
【追加された検索条件】
◆ バー検索機能の強化

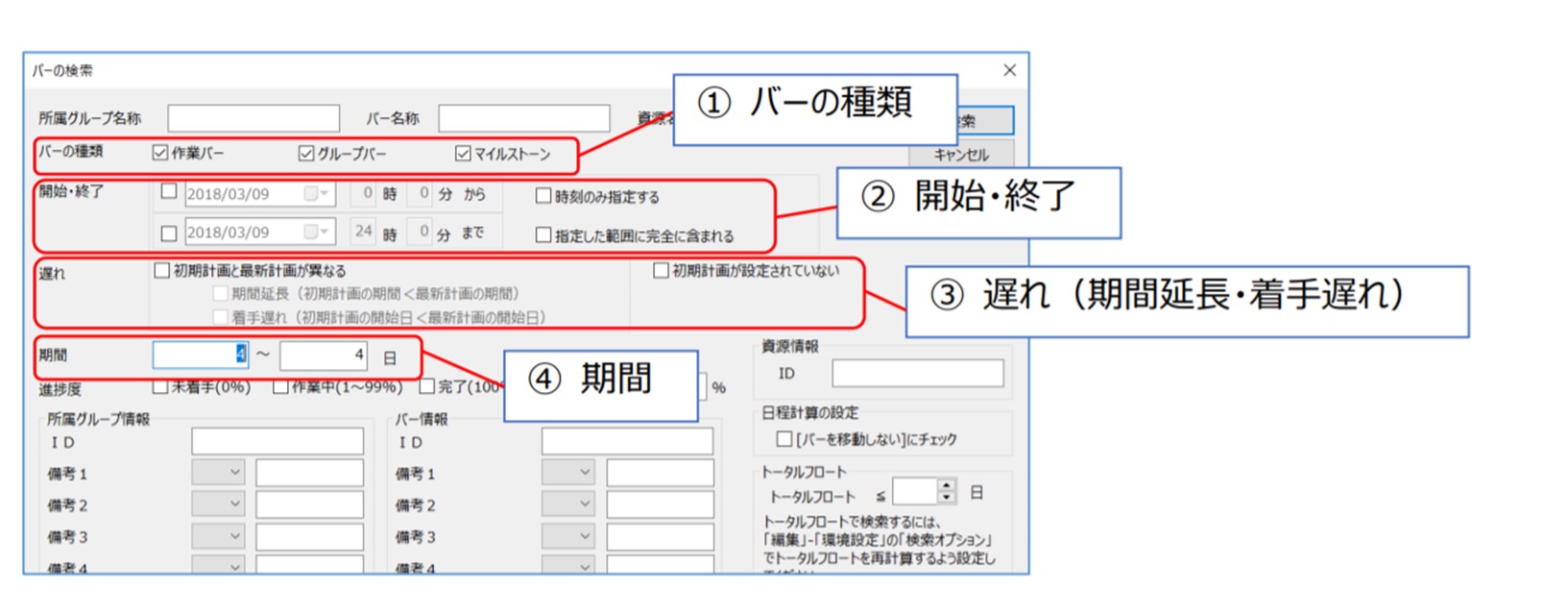

作業バーの検索項目に上記 4 点が加わり、より精度の高い工程の抽出が可能となりました。
それでは、各項目ごとに詳細を解説していきます。

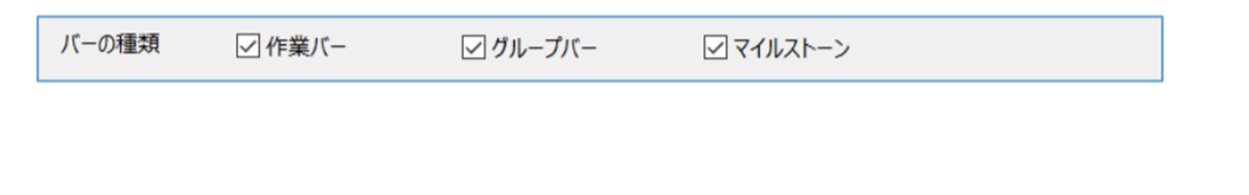

① バーの種類
検索対象に、かねてより要望の高かった「グループバー」、「マイルストーン」が加わりました。
従来のバージョンではグループ情報を条件にした作業バーの検索は可能でしたが、今回からグループバーその物を検索対象にできます。
② 開始・終了

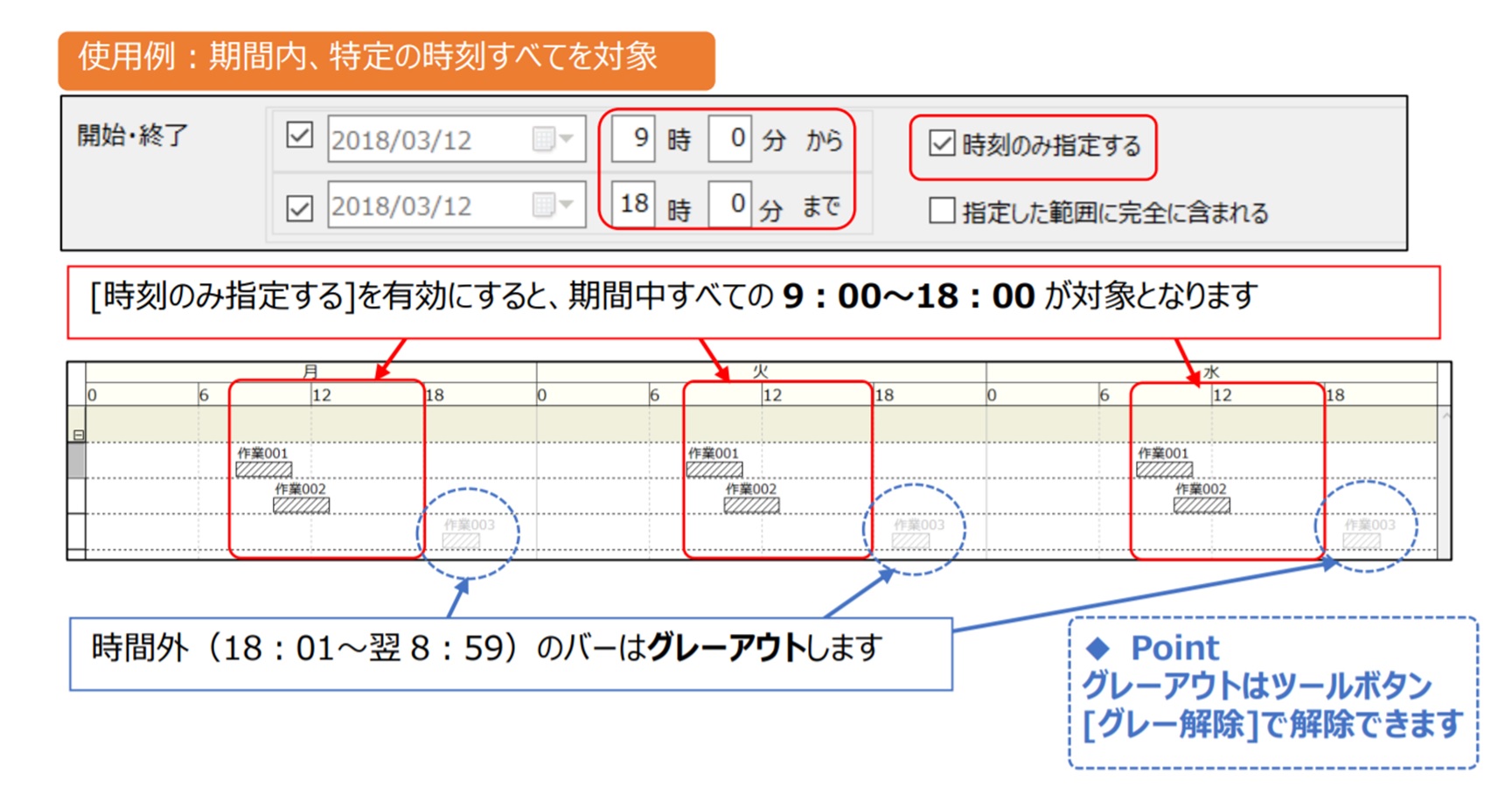

期間を指定して検索を行う際、開始と終了の日時だけを指定して検索できるようになりました。
指定した期間内の特定時間だけを検索対象にできます。

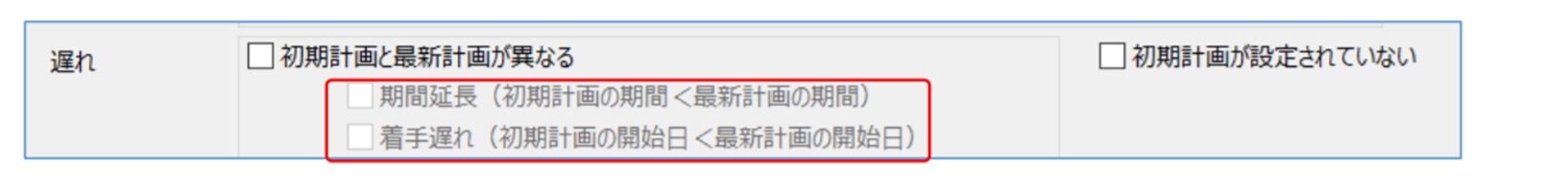

③ 遅れ(期間延長・着手遅れ)
初期計画と最新計画がずれているバーを検索する際、さらに詳細な条件を指定できるようになりました。
◆ AND 検索

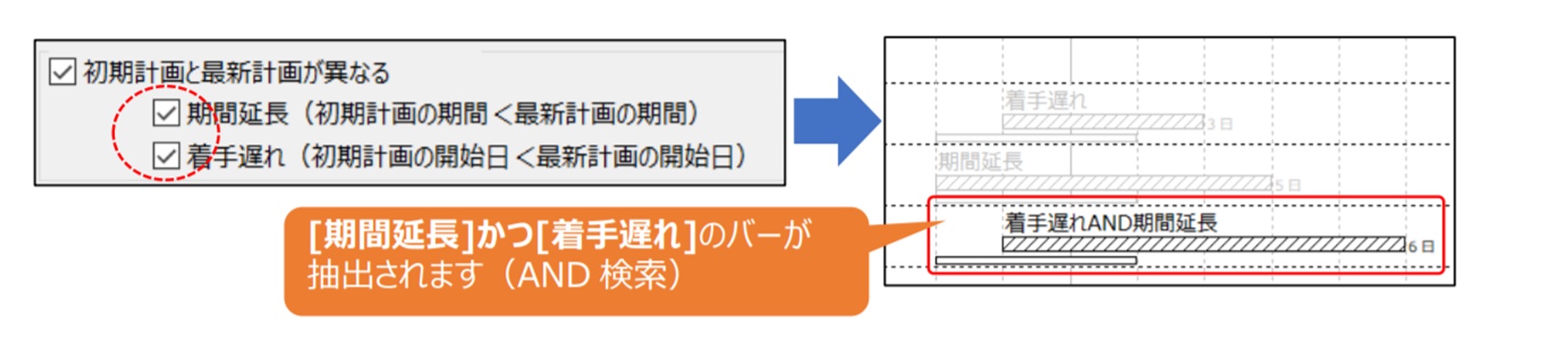

[初期計画と最新計画が異なる]で、[期間延長]と[着手遅れ]両方にチェックすると、AND 検索になります。
◆ OR 検索

[初期計画と最新計画が異なる]と[初期計画が設定されていない]両方にチェックすると OR 検索になります。
④ 期間

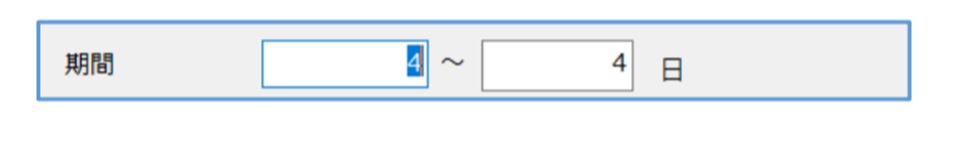

バーその物の期間を条件に検索できるようになりました。
バー期間を From/To 指定する事により、(例として)5 日以上 10 日以内、あるいは 1 時間以下の
作業バーを検索・抽出できるようになりました。
◆ Point
指定する期間の単位(日、時間、分)は、オプション設定の期間の表示単位に合わせて自動的に変わります。
以上で、工程’s9 の主な新機能をご紹介させて頂きました。
この他にも、まだご紹介しきれていない機能もございます。
弊社 HP 内のリリースノートも併せてチェックしてみましょう!
⇒https://www.webi.co.jp/download/release-note/#kouteizu
