vol.41:必要資源の量を数値ですぐに確認できるようにしたい
Q:必要資源の量を数値ですぐに確認できるようにしたい
▶ プロジェクトの状況は日々変動するので、こまめな必要資源の確認は必要不可欠です。
今回は、必要資源量について工程's 上で便利に確認する方法をご紹介します。。
それではさっそく、ご紹介します!
A: 作業バー及びグループ名称エリアに、必要資源量を表示させる事ができます
作業バー及びグループ名称エリアに、作業に対する合計の必要資源量を表示する事ができます。(下図参照)
◆手順
メニューバー[編集]→[環境設定]→[拡張オプション]タブにて、[全体マップに、作業と資源の負荷状況を表示する]にチェックを付けます。

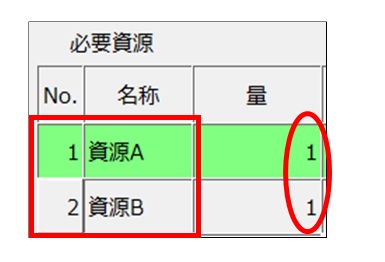

[Tips] ◆表示される資源量について 作業 A と作業 B は、どちらも期間は 4 日ですが、作業 A の最新バーには「4」、B には「8」と表示されています。(下図参照) ◆なぜなら… この作業 B には、必要資源として資源 A と資源 B が、それぞれ[量]を[1]として登録されています。 このとき、作業 B に表示される資源量は下記の式で算出されます 資源 A【4(日数)×1(量)】+資源 B【4(日数)×1(量)】=⑧ |
